绵竹抽水蓄能电站项目建设擂响“奋进鼓”
作者:
来源:绵竹市融媒体中心
日期:2026-03-07
春日启新程,建设正当时。在我市麓棠镇与广济镇的群山之间,绵竹抽水蓄能电站项目的建设者们正以“奋马扬鞭”的干劲,抢抓施工黄金期,全力冲刺一季度 “开门红”,为项目建设开好局、起好步筑牢基础。

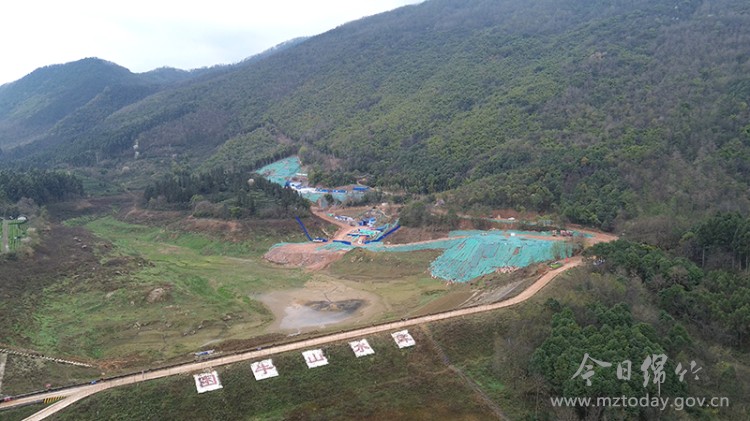

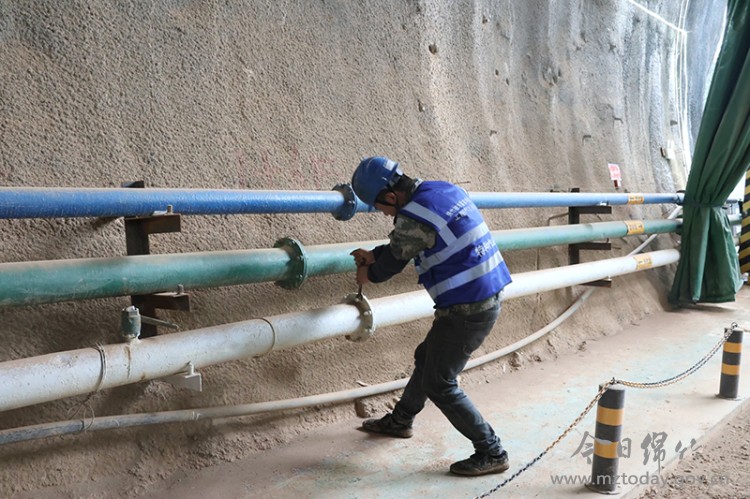

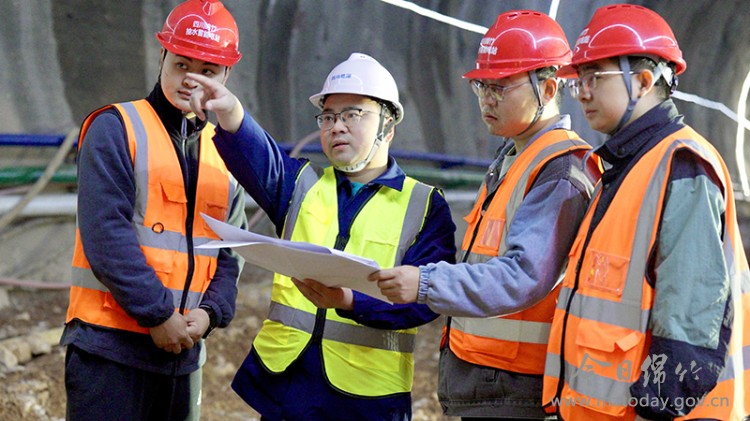

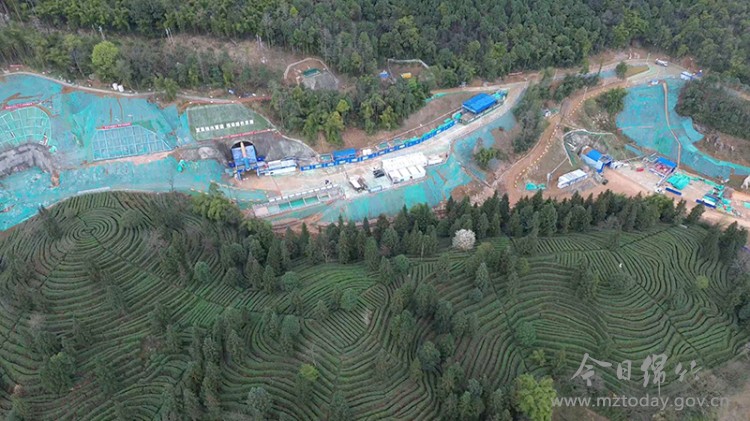

走进绵竹抽水蓄能电站项目建设现场,处处涌动着大干快干、聚力攻坚的建设热潮。机械的轰鸣声此起彼伏,运输车辆穿梭往来,建设者们正紧张有序地进行进厂交通洞、厂房施工支洞、通风兼安全洞洞口边坡的开挖支护作业。 “春节假期后,项目建设人员迅速收心归位,大家干劲十足,全力推进各项关键工程建设。”据四川能投绵竹抽水蓄能开发有限公司董事长张平介绍,项目于2025年7月开工,目前各项关键线路工程正在稳步推进中。
记者了解到,绵竹抽水蓄能电站项目是四川省“十四五”重点实施项目,也是四川首个由省属国企控股投资的大型抽水蓄能项目。电站位于我市麓棠镇和广济镇境内,总装机容量达120万千瓦,将安装4台单机容量30万千瓦的可逆式水轮水泵发电机组。工程建设总工期84个月,主要由上水库、下水库、输水系统、地下厂房和地面开关站等部分组成。按照规划,项目预计2032年2月实现全部机组投产发电。
张平表示,电站建成后主要服务于四川电网,承担调峰填谷、调频调相、紧急事故备用等重要任务,能有效提升电力系统调节能力,保障成都和川西北电网安全稳定运行。该电站就像电网的“超级充电宝”,预计年发电小时数1466h,发电量17.59亿kwh,可供200万人使用,在促进新能源消纳、推动能源绿色低碳转型、保障电力系统安全稳定运行等方面将发挥重要作用。 |
