【聚焦重点项目】首台主变压器就位!德阳齐天220千伏变电站新建工程进入“冲刺”阶段
作者:李露平 蒋丽萍 文/图 责编:李莲 编辑:姜世琼     来源:绵竹市融媒体中心     日期:2025-11-03

10月31日,德阳齐天220千伏变电站新建工程迎来关键节点,首台主变压器就位,标志着变电站建设提速,已全面进入设备安装“冲刺”阶段。该变电站建成后,将大幅优化绵竹的电网结构,为地方工业发展和民生用电提供坚实保障。

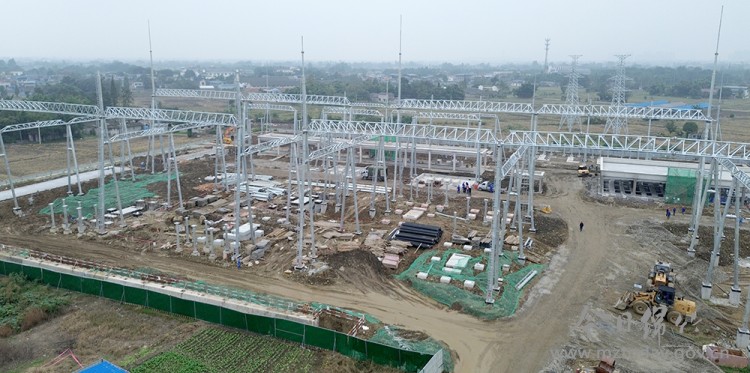

走进项目建设现场,一片繁忙有序的景象映入眼帘。施工人员头戴安全帽,身着工装,分散在各个作业区域忙碌着,确保项目按照既定的质量标准和时间节点稳步推进。

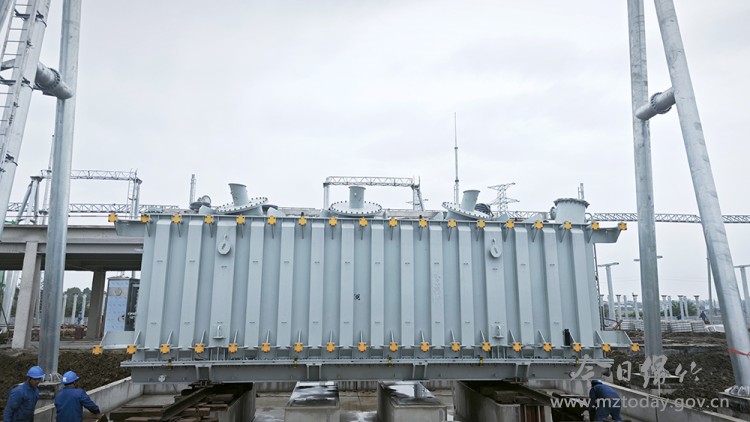

主变压器作为变电站的“心脏”,其就位安装质量在整个工程建设中至关重要。在主变压器的就位现场,施工人员分工明确、配合默契,采用液压顶推滑移法,利用千斤顶、枕木架、钢轨滑块、液压推进器等器械设备,小心翼翼地将变压器这个“庞然大物”一步步平稳推移至安装基础上。随着主变压器精准地被转移至基础平台并被稳固固定,16时25分,该项目主变的卸车、平移及定位工作顺利收官。主变压器与周边整齐矗立的输电铁塔遥相呼应,共同奏响电网建设的实干强音。

“项目规划安装2台容量为240 兆伏安的主变压器,是项目的核心电力设备之一,具备高效节能、运行稳定等诸多优势。此次就位的首台主变压器,为后续设备安装、电缆敷设及系统调试奠定了坚实基础。”该工程业主项目副经理张良佩说,项目于今年3月正式开工建设,目前土建工程已完成90%。下一步将全面进行电气设备的安装与调试工作,计划于2026年2月正式投入运行。

据了解,德阳齐天220千伏变电站新建工程位于紫岩街道齐天集镇社区7组,本期工程计划新建240兆伏安的主变压器2台;新建220千伏线路间隔2个,分别接入2条220千伏线路至500千伏谭家湾变电站及220千伏九岭变电站,线路长度为45公里;新建110千伏线路间隔9个,接入6条110千伏线路,与110千伏麻柳、110千伏香山等6个变电站形成联络,线路长度62公里。德阳齐天220千伏变电站的建成投运将有效满足绵竹城区及新市化工园区、新材料化工园区新增的负荷需求,显著增强片区供电能力,进一步优化电网结构,为绵竹全面融入成渝地区双城经济圈提供坚强的电力支撑。
